Блог преподавателя сметного дела

Новый порядок НМЦК в строительстве с 1 июня 2026 года: что важно проверить заранее

НМЦК в строительстве с 1 июня 2026 года: почему старой сметы может быть недостаточно

С 1 июня 2026 года в строительных закупках планируют установить новый порядок определения НМЦК и цены контракта с единственным поставщиком. Для сметчиков, закупщиков, технических заказчиков и подрядчиков это не просто очередное изменение в нормативке. Если проект будет утвержден в заявленном виде, изменится сама логика подготовки цены строительной закупки.
НМЦК все меньше похожа на цифру, которую можно в последний момент перенести из сметы в извещение. Заказчику придется показать, что цена актуальна, расчет обоснован, индексы применены корректно, сроки исполнения учтены, а финансовое обеспечение соответствует рассчитанной стоимости.
Иначе можно получить неприятную ситуацию: проект есть, смета есть, экспертиза пройдена, а выходить на закупку с такой ценой уже рискованно.

Важная оговорка: следим за финальной редакцией

На момент подготовки материала речь идет о проекте приказа Минстроя. Поэтому в практической работе важно проверять финальную редакцию документа: утвержден ли приказ, зарегистрирован ли он, не изменилась ли дата вступления в силу и не появились ли переходные положения.
Но ждать последнего дня тоже не стоит. Уже по проекту понятно главное направление: расчет НМЦК хотят сделать более формализованным, проверяемым и связанным с реальными сроками исполнения контракта.
Проще говоря, заказчику придется не только посчитать цену, но и объяснить, почему она именно такая.

Почему тема важна именно для строительства

В обычной закупке НМЦК часто можно обосновать коммерческими предложениями, тарифами или анализом рынка. В строительстве все сложнее.
Здесь цена связана с проектной документацией, сметой, техническим заданием, объемами работ, индексами пересчета, сроками строительства, финансированием и будущей сметой контракта. Ошибка в одном элементе может повлиять на всю закупку.
Если НМЦК занижена, подрядчики могут просто не выйти на торги. А если выйдут, то потом начнутся проблемы с исполнением: нехватка средств, споры по объемам, попытки пересмотра условий, срыв сроков.
Если НМЦК завышена, вопросы уже могут возникнуть у контрольных органов: почему цена рассчитана именно так, какие документы взяты за основу, какие индексы применены, почему расчет выглядит обоснованным.
Поэтому НМЦК в строительстве — это не просто стартовая цена торгов. Это проверка того, готова ли закупка к реальному исполнению.

Главная проблема: смета стареет раньше, чем объект выходит на закупку

На практике часто бывает так.
Проектную документацию подготовили. Смету составили. Экспертизу прошли. Все решили, что основная работа сделана. Но закупку объявили не сразу: ждали финансирование, согласовывали план-график, уточняли лимиты, переносили сроки.
Проходит несколько месяцев. Иногда — больше года.
Формально у заказчика все есть: проект, смета, положительное заключение. Но экономическая ситуация уже другая. Изменились индексы, стоимость ресурсов, условия поставок, налоговая нагрузка, сроки выполнения работ.
И вот здесь появляется главный риск: заказчик выходит на закупку с ценой, которая была корректной на момент подготовки сметы, но уже не отражает условия будущего контракта.
Для сметчика это означает: смета после экспертизы — еще не автоматический пропуск к закупке. Перед расчетом НМЦК нужно проверить уровень цен и понять, не требуется ли актуализация.
Для закупщика вывод другой: расчет НМЦК нельзя оставлять на последний день перед публикацией извещения. Если выяснится, что смету нужно пересчитывать, закупка может сдвинуться.
Для руководителя — третий: объект может застрять не на площадке и не у подрядчика, а еще внутри подготовки закупки.

Что именно планируют изменить

Проект нового порядка предусматривает единый алгоритм действий заказчика при определении НМЦК в сфере градостроительной деятельности. Он должен применяться не только к строительству и реконструкции, но и к капитальному ремонту, сносу объектов капитального строительства, услугам технического заказчика, строительному контролю, а также к ряду иных работ и услуг в градостроительной сфере.
Ключевая идея — расчет должен стать более последовательным и проверяемым.
Недостаточно будет написать: “НМЦК определена на основании сметной документации”. Нужно будет понимать и показывать:
  • какая документация взята за основу;
  • в каком уровне цен она составлена;
  • какая дата определения НМЦК используется;
  • какие индексы применены;
  • как учтены сроки исполнения контракта;
  • есть ли расчетные приложения;
  • соответствует ли цена финансовому обеспечению.
Для практиков это важный поворот. Ошибка в расчете НМЦК становится не просто сметной неточностью, а закупочным риском.

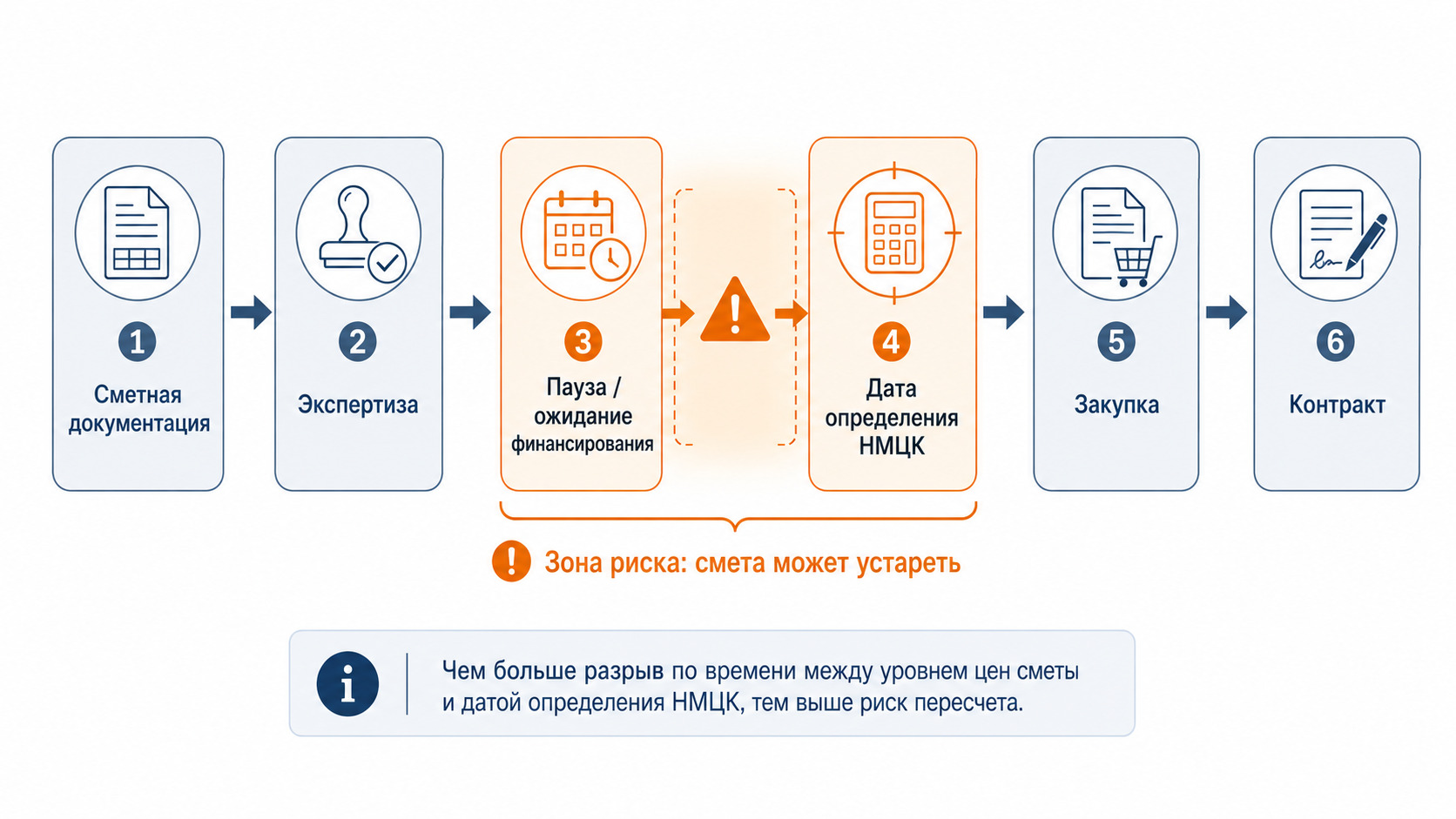

Схема расчета НМЦК в строительстве: от сметной документации и экспертизы до закупки и контракта, с выделением зоны риска устаревания сметы между ожиданием финансирования и датой определения НМЦК.
Путь от сметы до НМЦК

Дата определения НМЦК: точка, вокруг которой строится расчет

Один из вопросов, который нужно раскрыть отдельно: что вообще считать датой определения НМЦК?
Для сметчика это не формальность. Именно с этой датой нужно сопоставлять уровень цен сметной документации. Не дату разработки проекта “примерно весной”, не дату прохождения экспертизы “когда-то в прошлом году”, а дату, на которую заказчик определяет начальную максимальную цену контракта.
Почему это важно?
Потому что смета может быть составлена в одном уровне цен, а закупку заказчик готовит уже в другом периоде. Если между этими точками прошло много времени, итоговую стоимость нельзя использовать механически. Нужно проверить, требуется ли пересчет.
Именно здесь часто возникают ошибки: смету открыли, итоговую сумму нашли, в закупку перенесли. А потом оказывается, что уровень цен уже не совпадает с датой определения НМЦК.

Правило 9 месяцев: что нужно понять практику

В проекте появляется важный временной ориентир, связанный с актуальностью сметной стоимости.
Если уровень цен сметной стоимости не соответствует уровню цен на дату определения НМЦК, заказчик должен проверить период между последним месяцем квартала, за который указаны цены в сметной документации, и датой определения НМЦК.
Если этот период превышает установленный предел, сметную стоимость придется пересчитывать.
Для практического понимания можно сказать проще: у сметы появляется “срок свежести” для целей расчета НМЦК. Положительное заключение экспертизы не делает цену вечной.
Пример.
Сметная документация составлена в уровне цен IV квартала 2025 года. Закупку планируют объявить в сентябре 2026 года. Формально документация есть, но между уровнем цен сметы и датой определения НМЦК прошло достаточно времени, чтобы проверить необходимость пересчета. Если сделать это в последний момент, можно получить задержку закупки, потому что придется актуализировать стоимость, пересматривать расчет и согласовывать финансовое обеспечение.
Вот почему вопрос “какого года смета?” становится слишком грубым. Правильнее спрашивать: в каком уровне цен она составлена и на какую дату мы определяем НМЦК?

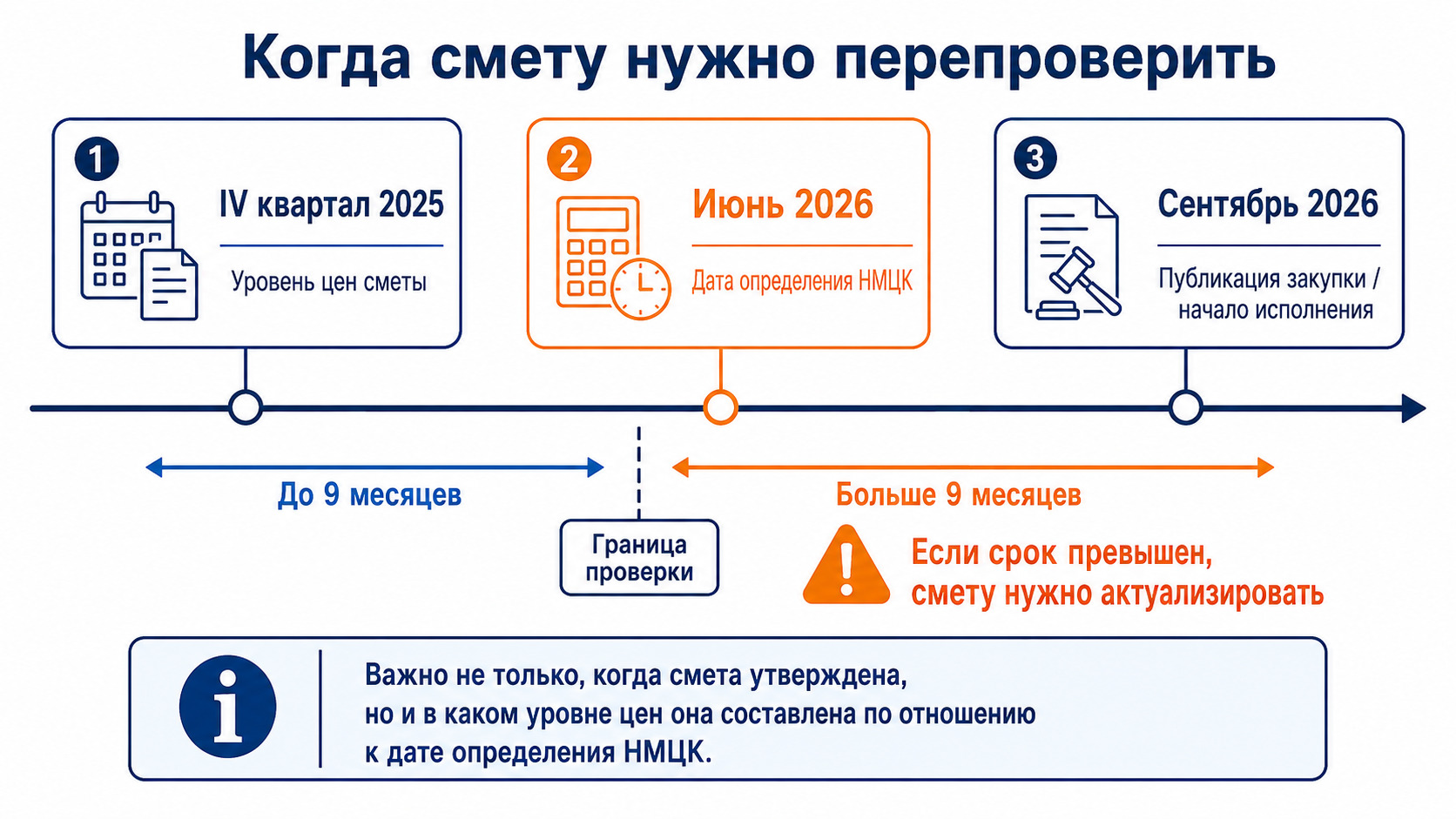

Таймлайн 9 месяцев для проверки актуальности сметы при расчете НМЦК в строительстве: уровень цен сметной документации, дата определения НМЦК и риск пересчета стоимости.
Таймлайн проверки сметы: если между уровнем цен сметной документации и датой определения НМЦК проходит больше 9 месяцев, стоимость может потребовать актуализации

НМЦК, сметная документация и смета контракта: не путаем документы

В строительных закупках часто смешивают несколько понятий.
Сметная документация — это часть проектной или иной технической документации, в которой рассчитана стоимость работ.
НМЦК — это начальная максимальная цена, с которой заказчик выходит на закупку.
Цена контракта — это цена, по которой контракт будет заключен после процедуры.
Смета контракта — это документ, который используется уже при заключении и исполнении контракта. Она показывает, как цена контракта распределяется по работам, затратам и конструктивным решениям.
Почему это важно?
Потому что заказчик работает не только с итоговой суммой. Сначала нужно корректно определить НМЦК, потом провести закупку, потом сформировать смету контракта с учетом результата процедуры. Если на первом этапе цена рассчитана плохо, проблема перейдет дальше — в контракт и его исполнение.
Для сметчика это особенно важно: расчет НМЦК и смета контракта связаны, но это не одно и то же.

Что с НДС

Отдельный вопрос, который обязательно возникнет у практиков: как быть с НДС?
В 2026 году тема налоговой составляющей особенно чувствительна. Для строительных контрактов это не абстрактная бухгалтерия: изменение ставки влияет на цену, расчеты, условия исполнения и ожидания подрядчиков.
По проекту нового порядка ставку и сумму НДС, которые учтены при расчетах, не потребуется отдельно выделять в протоколе определения НМЦК. Но это не значит, что про НДС можно забыть.
Наоборот, заказчику нужно понимать, как налоговая составляющая учтена в расчете, а подрядчику — внимательно смотреть, как сформирована цена и какие условия заложены в контрактной документации.
Особенно это важно для участников на разных системах налогообложения. НМЦК устанавливается для всех участников закупки, но экономическая модель у подрядчика на ОСНО и подрядчика на УСН может отличаться. Поэтому цена должна быть сформирована так, чтобы не создавать путаницу уже на этапе подачи заявки и исполнения контракта.

Индексы и инфляция: где легко ошибиться

Новый порядок уделяет внимание показателям фактической и прогнозной инфляции. Это логично: строительный контракт исполняется не в вакууме и не всегда в том же периоде, в котором была составлена смета.
Здесь есть несколько типичных ловушек.
Первая — правильно взять смету, но неверно определить период пересчета.
Вторая — применить индекс механически, не проверив, соответствует ли он объекту закупки, территории и периоду.
Третья — посчитать НМЦК на дату подготовки закупки, но не учесть срок исполнения контракта.
Четвертая — не сохранить нормальную расчетную логику: итоговая сумма есть, но объяснить, как ее получили, сложно.
Для сметчика это зона профессиональной ответственности. Для закупщика — зона документального риска. Для подрядчика — сигнал: перед подачей заявки надо смотреть не только итоговую цену, но и происхождение этой цены.
Подрядчик будет выполнять работы не в уровне цен старой сметы, а в реальных условиях периода исполнения контракта.

Какие документы открыть перед расчетом

Чтобы не превратить подготовку НМЦК в гадание по итоговой строке сметы, перед расчетом нужно собрать исходники.
Минимальный набор для проверки:
  • утвержденная сметная документация;
  • уровень цен, в котором она составлена;
  • квартал и период, за который указаны цены;
  • проектная документация или другая техническая документация;
  • проект организации работ по сносу, если речь идет о сносе;
  • ведомости объемов работ или дефектные ведомости, если речь о ремонте;
  • техническое задание;
  • проект контракта и предполагаемые сроки выполнения работ;
  • план-график закупок;
  • объем финансового обеспечения;
  • применяемые индексы и показатели инфляции;
  • проект протокола определения НМЦК;
  • расчетные приложения к протоколу;
  • будущая логика формирования сметы контракта.
Этот список нужен не для красоты. Он помогает заранее увидеть, где может разойтись смета, закупочная документация и финансирование.

Протокол НМЦК: больше не бумага “для комплекта”

Результат расчета НМЦК должен оформляться протоколом. Но по новой логике протокол становится не формальным приложением, а доказательной базой.
Хороший протокол должен отвечать не только на вопрос “сколько?”, но и на вопрос “почему именно столько?”.
В нем важны даты, источники данных, использованные документы, расчетные приложения, примененные показатели и связь с объектом закупки. Если протокол составлен так, что по нему невозможно восстановить ход расчета, заказчик сам ослабляет свою позицию.
Для закупщика протокол — это защита при вопросах участников и контролеров.
Для сметчика — способ зафиксировать методику расчета.
Для руководителя — подтверждение, что закупка выходит на рынок не с условной цифрой, а с проверенной ценой.

Где чаще всего “ломается” процесс: сметчик, закупщик, экономист

На практике самая большая проблема не всегда в формуле. Часто проблема возникает на стыке отделов.
Сметчик пересчитал стоимость — цена выросла.
Экономист смотрит на лимиты и говорит: в плане-графике такой суммы нет.
Закупщик говорит: извещение надо размещать, сроки уже горят.
Руководитель спрашивает: почему об этом стало известно только сейчас?
Именно поэтому новый подход к НМЦК важен не только для сметного отдела. Это вопрос организации всей подготовки закупки.
Если рассчитанная НМЦК превышает финансовое обеспечение, предусмотренное планом-графиком, проблему нельзя решить простым “давайте оставим как было”. Нужно привести планирование в соответствие с рассчитанной ценой. А это время, согласования и управленческие решения.
Главный риск — обнаружить необходимость пересчета слишком поздно. Тогда сметная проблема превращается в проблему сроков, финансирования и ответственности.

Что изменится для подрядчиков

Подрядчикам тоже стоит внимательно следить за новым порядком. На первый взгляд НМЦК — забота заказчика. Но именно от этой цены подрядчик отталкивается, когда решает, участвовать в закупке или нет.
Перед подачей заявки стоит проверить:
  • когда составлена сметная документация;
  • в каком уровне цен рассчитана стоимость;
  • была ли актуализация;
  • соответствуют ли сроки исполнения контракта расчетной логике;
  • не выглядит ли цена заниженной относительно текущей стоимости ресурсов;
  • нет ли расхождений между объемами, техническим заданием и ценой.
Низкая НМЦК — не всегда удача для заказчика. Иногда это предупреждение для подрядчика: контракт может оказаться тяжелым или убыточным.

Типичные ошибки, которые могут дорого обойтись

Новые правила особенно опасны для тех, кто привык действовать “как всегда”.
Первая ошибка — взять смету после экспертизы и не проверить уровень цен.
Вторая — не сопоставить уровень цен сметы с датой определения НМЦК.
Третья — забыть про временной предел и необходимость пересчета.
Четвертая — применить индекс без проверки периода, территории и объекта закупки.
Пятая — не учесть сроки фактического исполнения контракта.
Шестая — оформить протокол без расчетных приложений и понятной логики.
Седьмая — не проверить соответствие НМЦК финансовому обеспечению.
Восьмая — не согласовать расчет между сметчиками, закупщиками, экономистами и техническим заказчиком.
Девятая — не проверить связь между сметной документацией, техническим заданием и проектом контракта.
Десятая — выйти на закупку с ценой, которую рынок считает нереалистичной.

Чек-лист перед публикацией закупки

Перед размещением закупки заказчику стоит пройти короткую проверку.
  1. Определить, в каком уровне цен составлена сметная документация.
  2. Установить дату определения НМЦК.
  3. Сопоставить уровень цен сметы с этой датой.
  4. Проверить, не требуется ли пересчет сметной стоимости.
  5. Проверить применяемые индексы и показатели инфляции.
  6. Учесть сроки исполнения контракта.
  7. Проверить, совпадают ли объемы в смете, техническом задании и проекте контракта.
  8. Подготовить расчетные приложения к протоколу НМЦК.
  9. Сверить НМЦК с планом-графиком и финансовым обеспечением.
  10. Оценить, выглядит ли цена исполнимой для рынка.
  11. Проверить, как расчет НМЦК повлияет на будущую смету контракта.
  12. Зафиксировать расчет так, чтобы его можно было объяснить участнику закупки, контролеру и руководителю.

Коротко для руководителя

Руководителю не нужно вручную проверять каждый индекс. Но нужно задать команде несколько простых вопросов.
Не устарела ли смета?
Кто проверил уровень цен?
На какую дату определена НМЦК?
Нужно ли пересчитывать стоимость?
Хватает ли финансового обеспечения?
Согласовали ли расчет сметчики, закупщики и экономисты?
Понимает ли подрядный рынок эту цену как реальную?
Если ответы на эти вопросы не готовы, закупка еще не готова. Даже если проектная документация есть и смета когда-то прошла проверку.

Главный вывод

Новый порядок определения НМЦК в строительстве — это не просто замена одного документа другим. Это переход к более строгой логике подготовки строительной закупки.
Цена должна быть актуальной. Расчет — проверяемым. Протокол — содержательным. Смета — связанной с датой определения НМЦК и сроками исполнения контракта. Финансовое обеспечение — соответствующим рассчитанной цене.
Главная ошибка 2026 года — думать, что НМЦК можно посчитать в последний момент, просто открыв старую смету.
В строительстве цена быстро стареет. И чем раньше заказчик это проверит, тем меньше риск сорвать закупку, получить жалобы, отпугнуть подрядчиков или заключить контракт, который будет трудно исполнить.
НМЦК становится не последней бумажкой перед торгами, а проверкой готовности всей закупки. И к этой проверке лучше подготовиться заранее.
