Блог преподавателя сметного дела

Почему сметчик становится крайним: как связать проект, ВОР и смету без лишних рисков

ВОР, смета и проект: кто за что отвечает и почему сметчик часто становится «крайним»

Проект почти готов. Сроки горят. Заказчик просит: «Смету надо отдать завтра, там ничего сложного». Проектировщик присылает чертежи, пару спецификаций и говорит: «Объемы понятны, посмотрите сами».
Сметчик открывает проект и начинает собирать смету. Где-то берет объем по спецификации. Где-то считает по чертежу. Где-то уточняет технологию. А где-то, честно говоря, додумывает по опыту, потому что иначе смету просто не собрать.
Потом комплект уходит на проверку. И приходит замечание: объемы не подтверждены проектной документацией, в ведомости объемов работ нет ссылок на чертежи, формулы расчета отсутствуют, коэффициент применен без подтверждения условий производства работ.
И внезапно крайним становится сметчик.
Хотя проблема началась не в смете. Она началась раньше — в тот момент, когда связка проект — ВОР — смета перестала работать как единая система.
Главная мысль простая: сметчик становится “крайним” не потому, что он один отвечает за проект, ВОР и смету, а потому что именно в смете все нестыковки становятся видимыми в деньгах.
Проектировщик не дал расчет объема — замечание приходит к сметной части.
В ВОР нет ссылки на лист проекта — спрашивают того, кто включил объем в локальную смету.
ПОС не подтверждает условия производства работ — вопрос возникает к коэффициентам.
Проект изменили, а сопоставительную ведомость не подготовили — сметчик объясняет, почему изменилась стоимость.
При этом важно не уходить в другую крайность. Сметчик не может сказать: «Я ни за что не отвечаю, мне что дали, то я и посчитал». Отвечает. Но за свою часть: за корректный расчет стоимости по подтвержденным исходным данным, за подбор расценок, применение индексов и коэффициентов, оформление сметной документации и проверку явных несостыковок.
Но сметчик не должен молча становиться автором проектных объемов, проектных решений и оснований для корректировки.

Сначала разберемся в терминах

Если вы раньше не работали с ВОР и XML-документами, некоторые слова могут звучать как лишняя бюрократия. На деле за ними стоят вполне практичные вещи.
ВОР — ведомость объемов работ. Это документ, где перечислены работы, объемы и основания для этих объемов. Хорошая ВОР показывает не только «сколько», но и «откуда это взялось»: из какого чертежа, спецификации, расчета или проектного решения.
СВОР — сопоставительная ведомость объемов работ. Она нужна при корректировке, чтобы показать, что было в утвержденной документации, что изменилось, какие объемы исключили, какие добавили и на каком основании.
ПОС — проект организации строительства. В нем описываются условия выполнения работ: стесненность, очередность, временные решения, особенности производства работ. Эти условия могут влиять на применение коэффициентов в смете.
XML — машиночитаемый формат передачи данных. Проще говоря, это не просто файл «для открытия глазами», а структурированный электронный документ, который можно проверять программно.
.gge — формат электронных документов, используемый для передачи отдельных сметных и связанных с ними документов в экспертизу.
Главное: XML сам по себе не делает документ правильным. Если в исходной ВОР нет ссылок, формул и понятной логики расчета, перевод в XML проблему не исправит. Он только сделает эту проблему более заметной.

Чем ВОР отличается от сметы

Это важно понять с самого начала.
ВОР отвечает на вопрос: какие работы нужны и в каком объеме.
Смета отвечает на вопрос: сколько эти работы стоят.
Например, в ВОР может быть указано:
Монтаж трубопровода — 120 м.
Основание: лист ВК-4.
Расчет: 30 + 45 + 45 м.
Примечание: прокладка в техническом подполье.
А уже в смете этот объем превращается в стоимость: сметчик подбирает расценку, учитывает материалы, индексы, коэффициенты, условия производства работ, перевозку, пусконаладку и другие затраты.
о есть ВОР — это не замена смете. И смета — не замена ВОР.
Нормальная логика такая:

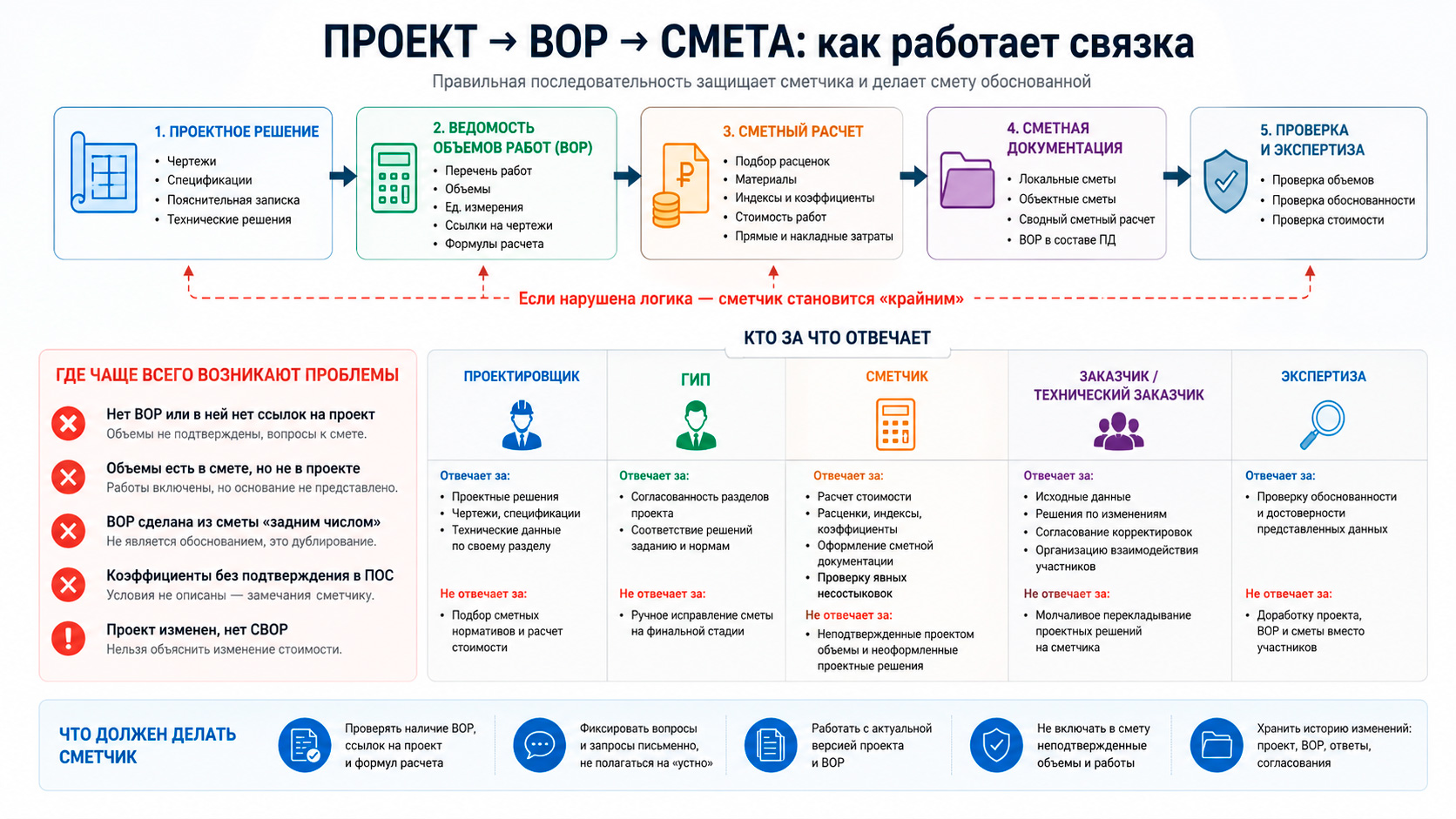

проектное решение → подтвержденный объем в ВОР → расчет стоимости в смете.
Опасная логика такая:
сначала смета → потом ВОР, выгруженная из сметы → потом попытка задним числом найти это в проекте.
Во втором случае ВОР уже не подтверждает смету. Она просто повторяет ее.

Один простой пример

Допустим, проектировщик выдал раздел ВК. В спецификации указано 120 метров трубы. Сметчик включает в локальную смету монтаж трубопровода, крепления, испытания, изоляцию, разработку траншеи, обратную засыпку и вывоз грунта.
С точки зрения технологии часть этих работ действительно может быть нужна. Но на проверке возникают вопросы:
  • где в проекте показана траншея;
  • где расчет объема земляных работ;
  • где указана изоляция;
  • чем подтверждены испытания;
  • почему приняты именно такие условия монтажа;
  • есть ли это в ВОР;
  • есть ли ссылки на листы проекта.
И здесь сметчик оказывается в сложной ситуации. Он не придумал работы «для красоты». Он пытался составить нормальную смету. Но часть решений и объемов не была документально подтверждена.
Именно так сметчик часто становится крайним: не потому, что он плохо считает, а потому что он посчитал то, что не было нормально оформлено до него.

Почему спецификации часто недостаточно

Один из типовых конфликтов начинается с фразы: «У вас же есть спецификация, по ней и считайте».
На первый взгляд звучит логично. В спецификации указаны материалы, оборудование, марки, количество. Но сметчику для нормального расчета часто нужны не только материалы. Ему нужны работы.
В спецификации может быть кабель. Но для сметы важно не только количество кабеля, а способ прокладки, крепления, проходки, испытания, условия монтажа.
В спецификации может быть труба. Но сметчику нужны стыки, опоры, изоляция, земляные работы, обратная засыпка, испытания.
В спецификации может быть бетон и арматура. Но сметчику нужно понять, где фундаментная плита, где стены, где перекрытия, какая опалубка, какие условия производства работ.
Поэтому спецификация помогает, но не всегда заменяет ВОР.
Сметчик может проверить объем. Может заметить несостыковку. Может задать вопрос. Может посчитать по чертежу, если это входит в его задачу и есть понятное основание. Но если объем не подтвержден проектом, ВОР, расчетом или письменным ответом ответственного специалиста, он превращается в личное предположение сметчика.
А личное предположение — плохая защита на экспертизе.

Что должно быть в нормальной ВОР

Хорошая ВОР должна отвечать не только на вопрос «сколько», но и на вопрос «почему именно столько».
В нормальной ведомости должны быть:
  • наименование работы;
  • единица измерения;
  • объем;
  • ссылка на чертеж, лист проекта, спецификацию или другой документ;
  • формула или способ расчета объема;
  • при необходимости — пояснение по условиям выполнения работ;
  • связь с проектным решением.
Например, плохо:
Разработка грунта — 300 м³.
Лучше:
Разработка грунта — 300 м³.
Основание: лист ГП-3, разрез 2-2, схема котлована.
Расчет: длина × ширина × глубина с учетом откосов.
Примечание: объем принят по расчету проектировщика раздела КР.
Разница огромная. В первом случае объем просто появился. Во втором — видно, откуда он взялся и кто его подтвердил.

Экспертиза не спрашивает, кто что сказал. Она спрашивает: где основание?

Экспертиза смотрит на документы иначе, чем участники проекта в рабочей суете. Для нее важно не то, что «все понимали», «так обычно делают» или «проектировщик сказал устно». Важно, где это видно в документах.
Вопрос эксперта обычно очень простой:
Где в проекте этот объем?
Как он рассчитан?
Почему применена именно эта работа?
Чем подтверждены условия, коэффициенты, материалы, оборудование?
Если на эти вопросы нет ответа в проекте, ВОР, ПОС, спецификации, расчете или письменном пояснении, вопрос прилетает в смету. Не потому, что сметчик обязательно виноват. А потому что именно в смете спорный объем стал стоимостью.

Кто за что отвечает на самом деле

В идеальном мире роли распределены спокойно и понятно.
Проектировщик отвечает за проектные решения: что запроектировано, какие материалы и конструкции применяются, какие инженерные решения приняты, какие объемы следуют из его раздела.
Но здесь важно не упрощать. Не всегда можно сказать: «ВОР обязан делать только проектировщик». На практике порядок подготовки объемов зависит от договора, задания, регламента организации и распределения работ между участниками.
Правильнее говорить так: объемы должны быть подтверждены тем участником, который отвечает за соответствующее проектное решение или исходные данные. Чаще всего это проектировщик по своему разделу, но конкретный порядок лучше закреплять документально.
ГИП отвечает за согласованность разделов между собой. Чтобы архитектура, конструктив, инженерные сети, ПОС и сметная часть не жили в разных реальностях.
Сметчик отвечает за сметный расчет: нормативы, расценки, индексы, коэффициенты, оформление сметной документации, проверку явных расхождений между проектом, ВОР и сметой.
Заказчик или технический заказчик отвечает за организацию процесса: выдать исходные данные, согласовать изменения, принять решение по корректировке, обеспечить взаимодействие участников.
Экспертиза проверяет документы и обоснованность стоимости, но не должна доделывать проект вместо участников.
На практике эта схема часто ломается. Проектировщик считает, что сметчик «сам разберется». Заказчик считает, что главное — успеть сдать комплект. ГИП видит смету уже на финальной стадии. А сметчик оказывается последним человеком перед экспертизой, который должен собрать разрозненные данные в один расчет.
Именно поэтому сметчику так важно не просто «считать», а фиксировать, откуда взялся каждый спорный объем.

Где чаще всего рвется связка «проект — ВОР — смета»

1. ВОР нет, есть только чертежи и спецификации

Это очень частая ситуация. Сметчику дают проект и говорят: «Сделайте смету». При этом полноценной ВОР нет. Есть спецификации, чертежи, пояснительная записка, иногда — отдельные таблицы от проектировщиков.
В такой ситуации сметчик начинает фактически восстанавливать ВОР самостоятельно. Где-то считает площади, где-то объемы, где-то длины, где-то количество стыков, где-то уточняет технологию.
Проблема не в том, что сметчик не умеет считать. Проблема в том, что при замечании ему будет сложно доказать, что этот объем — не его личная догадка, а следствие проектного решения.
Что делать: до начала расчета запросить ВОР или письменное подтверждение объемов по разделам. Если сметчик считает объемы самостоятельно, нужно фиксировать основание: лист проекта, формулу, спецификацию, ответ проектировщика.

2. Объем есть в смете, но его не видно в проекте

Например, в локальной смете есть демонтаж, разработка грунта, перевозка, изоляция, крепления, пусконаладка. Но в проекте это явно не раскрыто, а в ВОР нет ссылки на лист или формулы расчета.
Для эксперта это выглядит просто: работа включена в стоимость, но основание не представлено.
Что делать: не оставлять такие позиции «на честном слове». Если работа действительно нужна, ее надо подтвердить: ВОР, расчетом, листом проекта, ПОС, пояснением проектировщика или согласованием заказчика.

3. ВОР сделали из сметы задним числом

Это соблазнительный путь, особенно когда сроки уже сорваны. Смета есть, программа позволяет выгрузить ведомость, значит, можно быстро получить ВОР.
Но здесь есть методическая ловушка. Если ВОР сформирована из сметы, она не является самостоятельным источником объема. Она не отвечает на вопрос «откуда объем в смете?». Она просто повторяет то, что уже есть в смете.
Что делать: если ВОР технически формируется из сметной программы, все равно нужно обеспечить ее связь с проектом: ссылки на чертежи, спецификации, формулы, пояснения. Иначе это будет не обоснование, а дублирование.

4. Коэффициент применили, но ПОС его не подтверждает

Еще одна частая история: сметчик применяет коэффициент на условия производства работ. Например, стесненность, работу в действующем здании, сложные условия монтажа, особенности демонтажа.
Формально коэффициент стоит в смете. Значит, замечание приходит к сметчику. Но основание для такого коэффициента должно быть выше — в проектных решениях, ПОС, ВОР, условиях производства работ.
Если ПОС не описывает эти условия, сметчик оказывается в неприятной позиции: он вроде бы применил коэффициент по реальной ситуации, но документально эта реальная ситуация не подтверждена.
Что делать: перед применением спорных коэффициентов проверять, есть ли подтверждение в ПОС и ВОР. Если нет — направлять запрос.
Например:
Для корректного применения коэффициентов просим подтвердить наличие соответствующих условий производства работ в ПОС и отразить их в ВОР.

5. Проект изменили, а смету попросили «просто поправить»

Корректировка — зона повышенного риска. Был проект, была смета, возможно, уже было положительное заключение. Потом изменились объемы, материалы, решения, трассы, оборудование. Заказчик говорит: «Нужно быстро обновить смету».
Но корректировка — это не просто новая версия локальной сметы. Нужно понимать, что было, что исключили, что добавили, что изменилось и на каком основании.
СВОР как раз нужна для того, чтобы показать эту историю.
Например:
Было: разработка грунта — 100 м³.

Стало: разработка грунта — 140 м³.
Исключено: 20 м³ по старому решению.
Добавлено: 60 м³ по новому решению.
Основание: листы проекта до и после корректировки.
Это не лишняя бюрократия. Это способ объяснить эксперту, почему изменилась стоимость.
Что делать: при корректировке требовать не только новую смету, но и историю изменений: старая версия проекта, новая версия проекта, исключаемые объемы, дополнительные объемы, обоснование изменений, ссылки на документы «до» и «после».

6. Сметчик получил замечания, но не видел исходный проект

Это звучит странно, но в практике встречается часто. Один специалист составлял смету, потом ушел. Проект передали другому. Замечания пришли третьему. Новый сметчик открывает файл и понимает: проекта он не видел, исходных расчетов нет, переписки нет, откуда взялись объемы — непонятно.
Что делать: внутри организации передавать не только файл сметы, но и комплект оснований: ВОР, версии проекта, расчеты объемов, ответы проектировщиков, замечания, протоколы согласования, письма заказчика.
Смета без истории исходных данных — это мина замедленного действия.

Почему XML не спасает плохую ВОР

С 2025 года требования к электронному представлению ВОР стали жестче. ВОР все чаще воспринимается не как свободная таблица, а как структурированный цифровой документ, который должен быть связан с проектной документацией.
Для сметчика это означает простую вещь: теперь слабые места в ВОР сложнее спрятать.
Раньше можно было передать таблицу, где объемы вроде бы есть, но не очень понятно, откуда они взялись. Теперь при подготовке XML-документов важна структура: работа, объем, единица измерения, ссылка, расчет, связь с проектом.
Но важно понимать: XML — это только форма передачи данных. Он не заменяет методическую логику.
Если в ВОР нет ссылок на чертежи, XML их не придумает.
Если нет формул расчета, XML не сделает объем обоснованным.
Если ВОР выгрузили из сметы задним числом, XML не превратит ее в проектный документ.
Если коэффициент не подтвержден ПОС, формат файла не решит этот вопрос.
Поэтому переход к XML — это не просто техническая задача для программы. Это повод навести порядок в исходных данных.

Что сметчик действительно должен проверять

Чтобы не было ощущения, что сметчик просто перекладывает ответственность на других, скажем честно: сметчик не должен работать с закрытыми глазами.
Да, он не обязан заменять собой проектировщика. Но он обязан увидеть риск и зафиксировать его.
Перед расчетом и во время работы сметчику стоит проверить:
  • есть ли ВОР или другой документ-основание для объемов;
  • совпадают ли объемы в ВОР и локальных сметах;
  • есть ли ссылки на чертежи, спецификации, листы проекта;
  • есть ли формулы расчета по сложным объемам;
  • не включены ли в смету работы, которых нет в проекте;
  • не пропущены ли очевидные работы, которые следуют из проектного решения;
  • соответствует ли расценка составу работ;
  • подтверждены ли коэффициенты условиями производства работ;
  • не смешаны ли разные версии проекта;
  • есть ли СВОР при корректировке;
  • согласованы ли изменения заказчиком и проектировщиком.
Это не бюрократия ради бюрократии. Это нормальная профессиональная защита.
Потому что устная фраза «мы так договорились» исчезает быстро. А замечание экспертизы остается в письменном виде.

Когда сметчику точно надо остановиться и задать вопрос

Есть ситуации, когда лучше не продолжать расчет молча.
Стоит запросить уточнение, если:
  • объем есть только в смете, но не виден в проекте;
  • в спецификации есть материал, но нет работ по монтажу, испытаниям, демонтажу или подготовке;
  • проект изменился, а ВОР осталась старой;
  • коэффициент нужен по факту, но не подтвержден ПОС;
  • в смете есть работа, которой нет в ВОР;
  • в ВОР есть объем без ссылки на чертеж;
  • сложный объем указан без формулы расчета;
  • оборудование заменено, но проектная спецификация не обновлена;
  • при корректировке нет СВОР;
  • разные участники работают по разным версиям проекта.
Остановиться — не значит сорвать работу. Это значит вовремя зафиксировать риск.

Как сметчику не стать крайним

Первое правило: не принимать неподтвержденный объем как норму.
Если объем есть только «со слов», надо запросить подтверждение. Не обязательно конфликтовать. Достаточно спокойно написать:
Для корректного определения сметной стоимости просим подтвердить объемы работ по разделу ___ с указанием ссылок на листы проектной документации, спецификации и формул расчета объемов.
Второе правило: фиксировать версию проекта.

Очень часто смета считается по одной версии, ВОР обновляется по другой, а в экспертизу уходит третий комплект. Потом никто не может понять, почему объемы не сходятся.

В рабочей переписке и пояснениях полезно указывать:
Сметная документация составлена на основании проектной документации версии ___ от ___, ВОР по разделу ___ от ___.
Третье правило: не исправлять проект молча.

Если сметчик видит, что оборудование устарело, объем не сходится, материал указан странно, а работа технологически необходима, он не должен просто «сделать правильно» в смете. Потому что потом это «правильно» может оказаться не согласованным проектным решением.

Лучше написать:
В представленной проектной документации выявлено несоответствие: ___. Просим подтвердить проектное решение либо предоставить откорректированную спецификацию/ВОР.
Четвертое правило: отделять сметную ошибку от проектной неопределенности.

  • Если расценка выбрана неверно — это зона сметчика.
  • Если объем не подтвержден проектом — это вопрос к исходным данным.
  • Если коэффициент не подтвержден ПОС — это вопрос к проектному обоснованию.
  • Если изменились решения, но нет СВОР — это вопрос к оформлению корректировки.

Пятое правило: не бояться писать о рисках заранее.

Хорошая формулировка может выглядеть так:
Указанный объем не подтвержден представленной проектной документацией. До получения уточненной ВОР или письменного подтверждения ответственного разработчика раздела включение данного объема в сметную документацию несет риск замечаний при проверке.
Это не отказ работать. Это профессиональная фиксация риска.

Простая таблица ответственности

Участник За что отвечает За что не должен отвечать вместо других
Проектировщик Проектные решения, чертежи, спецификации, технические данные по своему разделу. За подбор сметных нормативов и расчет стоимости.
ГИП Согласованность разделов проектной документации. За ручное исправление сметы на финальной стадии.
Сметчик Расчет стоимости, расценки, индексы, коэффициенты, оформление сметной документации, проверка явных несостыковок. За неподтвержденные проектом объемы и неоформленные проектные решения.
Заказчик / технический заказчик Исходные данные, решения по изменениям, согласование корректировок, организация взаимодействия участников. За молчаливое перекладывание проектных решений на сметчика.
Экспертиза Проверка обоснованности и достоверности представленных данных. За доработку проекта, ВОР и сметы вместо участников.

Что должно быть у сметчика перед отправкой в экспертизу

Перед подачей комплекта полезно пройтись по короткому чек-листу.
  1. Есть ВОР по разделам.
  2. В ВОР указаны объемы, единицы измерения, ссылки на чертежи и спецификации.
  3. По сложным объемам есть формулы расчета.
  4. Объемы в ВОР и смете не противоречат друг другу.
  5. Коэффициенты подтверждены ПОС или другими проектными данными.
  6. Материалы и оборудование соответствуют проектным спецификациям.
  7. При корректировке есть СВОР.
  8. Изменения показаны как «было / стало / исключено / добавлено».
  9. По спорным вопросам есть письменные ответы проектировщика или заказчика.
Если хотя бы по одному пункту ответ «нет», это не значит, что работу надо остановить. Но это значит, что риск нужно зафиксировать до подачи, а не после замечания.

А если проекта нет?

Не все сметчики работают только с проектной документацией для экспертизы. Бывают ремонты, обследования, небольшие работы, текущий ремонт, закупки, где полноценного проекта нет.
В таких случаях логика остается той же: сметчик считает стоимость не «из головы», а по подтвержденным исходным данным.
Если проекта нет, основанием могут быть:
  • дефектная ведомость;
  • акт осмотра;
  • техническое задание;
  • ведомость объемов;
  • замеры;
  • согласованный перечень работ;
  • письменные решения заказчика.
То есть вопрос не в том, всегда ли есть проект. Вопрос в том, есть ли у сметчика документальное основание для объема.

Финал

Сметчик становится «крайним» не в тот момент, когда допустил арифметическую ошибку. Чаще это происходит раньше — когда он согласился считать по неполным исходным данным, принял объем без ссылки на проект, не зафиксировал расхождение, молча применил коэффициент без подтверждения в ПОС или исправил проектное решение своим опытом.
Сметчик не должен быть пассивным исполнителем. Хороший сметчик видит слабые места проекта, задает вопросы, проверяет объемы, замечает несостыковки. Но он не должен становиться неоформленным автором проектных объемов.
Его профессиональная защита — не спорить после замечания, а заранее выстроить проверяемую цепочку:
проектное решение → ВОР с расчетами и ссылками → сметная стоимость.
Когда эта цепочка работает, смета перестает быть местом, где всплывают чужие ошибки. Она становится тем, чем и должна быть: расчетом стоимости по понятным, подтвержденным и проверяемым исходным данным.
